抹灰工程是裝飾裝修不可或缺的一項工作。一般抹灰是指在建筑墻面(包括混凝土、磚砌體、加氣混凝土砌塊等墻體立面)涂抹石灰砂漿、水泥砂漿、水泥混合砂漿、聚合物水泥砂漿和麻刀石灰、紙筋石灰、石膏灰等;裝飾抹灰是指在建筑墻面涂抹水刷石、斬假石、干粘石、假面磚等。
下面就基于工程實例,解讀抹灰工程“七步走”施工流程、材料技術及施工環境要求,可供大家參考實施。
一、 施工流程
施工流程
抹灰工程的施工流程可總結為七步:①基層處理→②澆水濕潤→③抹灰餅→④墻面沖筋→⑤分層抹灰→⑥設置分格縫→⑦保護成品。
1
基層處理

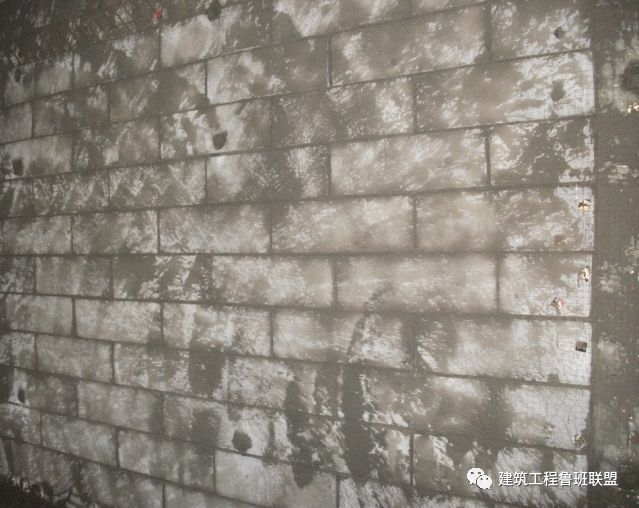

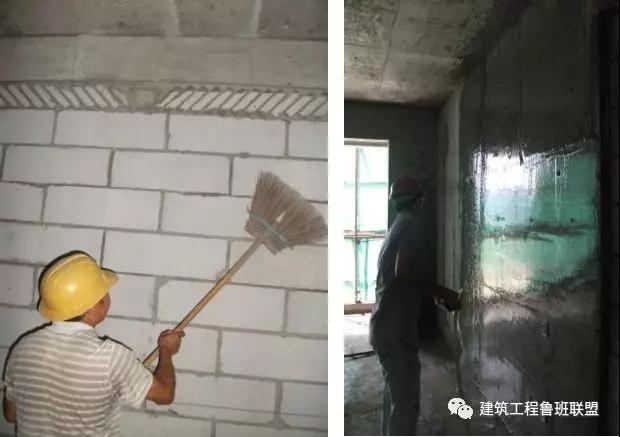

(1)基層清理。基體或基層的質量是影響建筑裝飾裝修工程質量的一個重要因素。抹灰前基層表面的塵土、污垢、油漬等應清除干凈,并應灑水潤濕。其中:磚砌體應清除表面雜物、塵土,抹灰前應灑水濕潤;混凝土表面應鑿毛或在表面灑水潤濕后涂刷1:1水泥砂漿(加適量膠粘劑);加氣混凝土應在濕潤后,邊刷界面劑邊抹強度不小于M5的水泥混合砂漿。表面凹凸明顯的部位應事先剔平或用1:3水泥砂漿補平。抹灰工程應在基體或基層的質量驗收合格后施工。

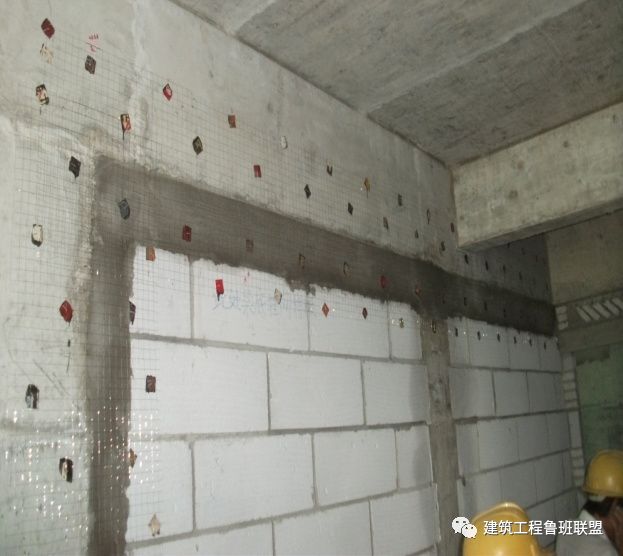

(2)非常規抹灰的加強措施。當抹灰總厚度大于或等于35mm時,應采取加強措施。不同材料基體交接處表面的抹灰,應采取防止開裂的加強措施。當采用加強網時,加強網與各基體的搭接寬度不應小于100mm。加強網應繃緊、釘牢。

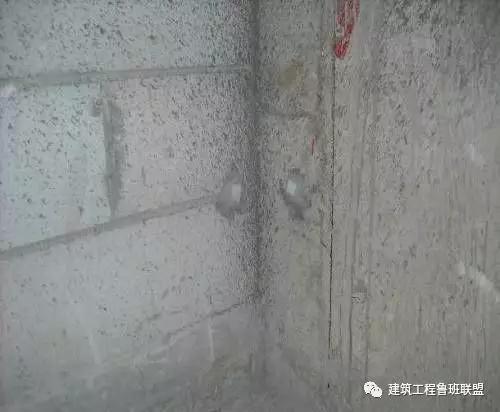

(3)細部處理。外墻抹灰工程施工前應先安裝門窗框、護欄等,并應將施工孔洞堵塞密實。室內墻面、柱面和門洞口的陽角做法應符合設計要求。設計無要求時,應采用1:2水泥砂漿做暗護角,其高度不應低于2m,每側寬度不應小于50mm。
2
澆水濕潤
一般在抹灰前一天,用水管或噴壺順墻自上而下澆水濕潤。不同的墻體,不同的環境需要不同的澆水量。澆水要分次進行,最終以墻體既濕潤又不泌水為宜。
3
吊垂直、套方、找規矩、抹灰餅

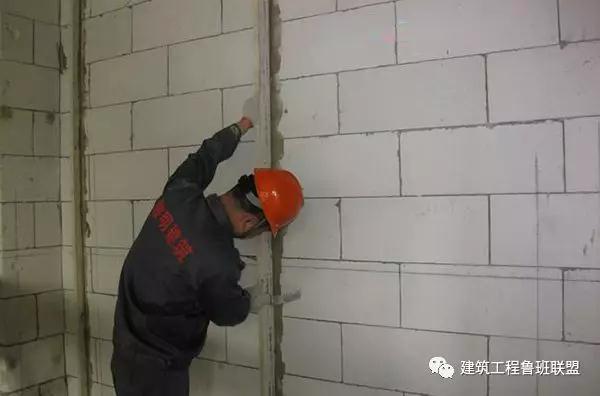

根據設計圖紙要求的抹灰質量以及基層表面平整垂直情況,用一面墻做基準,吊垂直、套方、找規矩,抹灰餅確定抹灰厚度。操作時應先抹上灰餅,再抹下灰餅。抹灰餅時應根據室內抹灰要求,確定灰餅的正確位置,再用靠尺板找好垂直與平整。灰餅宜用1:3水泥砂漿,抹成50mm見方形狀。房間面積較大時應先在地上彈出十字中心線,然后按基層面平整度彈出墻角線,隨后在距墻陰角100mm處吊垂線并彈出鉛垂線,再按地上彈出的墻角線往墻上翻引彈出陰角處兩墻的墻面抹灰層厚度控制線,以此做灰餅,然后根據灰餅充筋。
4
墻面充筋
當灰餅砂漿達到七八成干時,即可用與抹灰層相同的砂漿充筋,充筋根數應根據房間的寬度和高度確定,一般標筋寬度為50mm。兩筋間距不大于1.5m。當墻面高度小于3.5m時宜做立筋,大于3.5m時宜做橫筋,做橫向沖筋時灰餅的間距不宜大于2m。
5

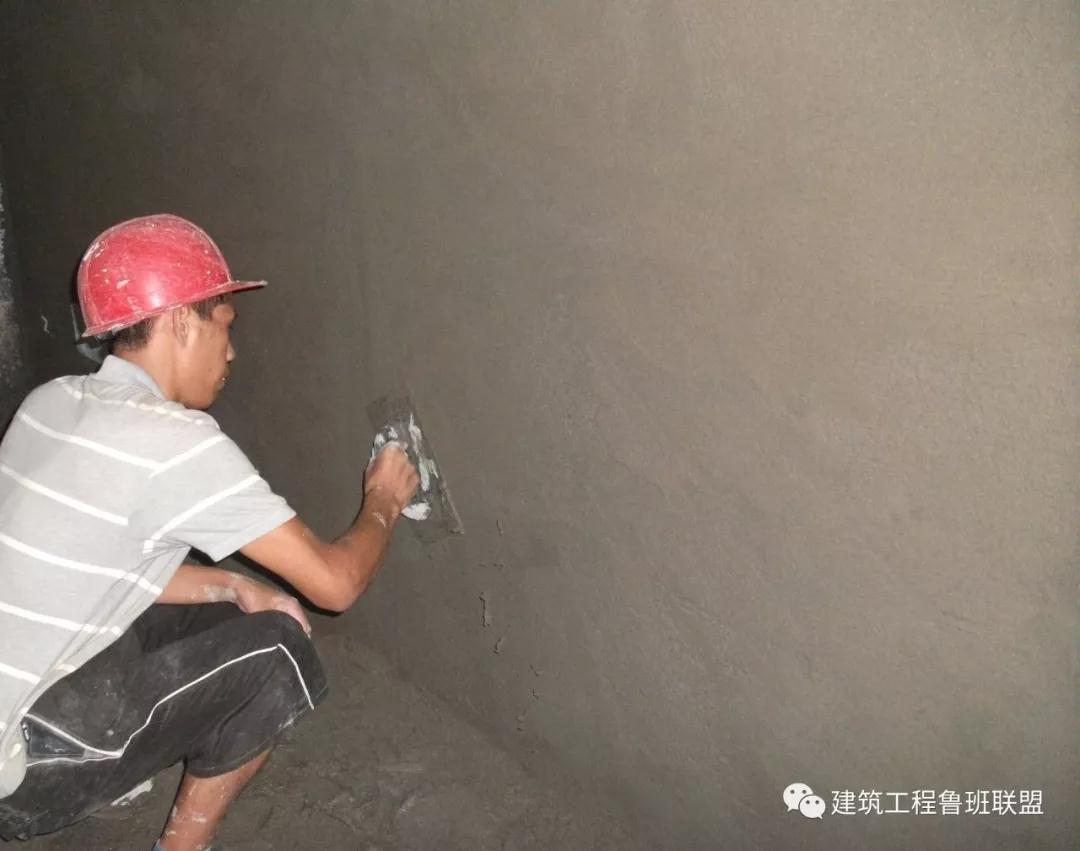

分層抹灰
大面積抹灰前應設置標筋。抹灰工程應分層進行,通常抹灰構造分為底層、中層及面層,具體技術要求參照下表。其中,水泥砂漿不得抹在石灰砂漿層上;罩面石膏灰不得抹在水泥砂漿層上。
用水泥砂漿和水泥混合砂漿抹灰時,應待前一抹灰層凝結后方可抹后一層;用石灰砂漿抹灰時,應待前一抹灰層七八成干后方可抹后一層。底層的抹灰層強度不得低于面層的抹灰層強度。水泥砂漿拌好后,應在初凝前用完,凡結硬砂漿不得繼續使用。
抹灰層與基層之間及各抹灰層之間必須粘結牢固,抹灰層應無脫層、空鼓、面層應無爆灰和裂縫。

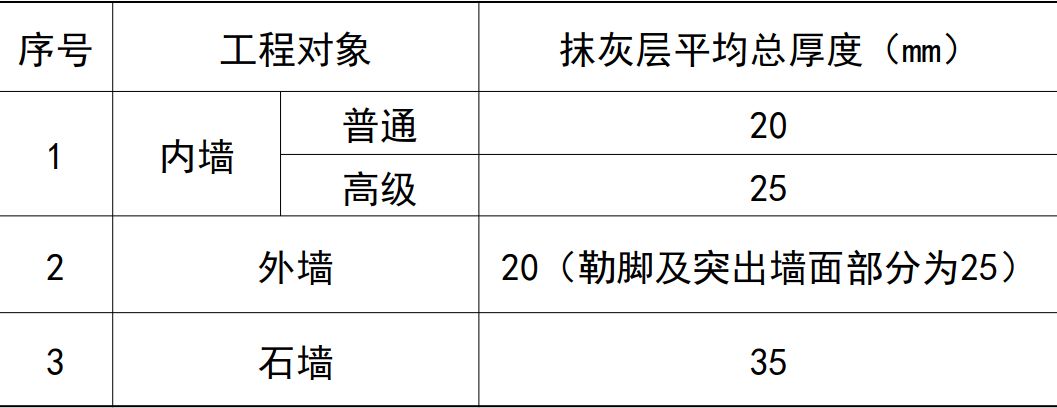

抹灰層的平均總厚度應符合設計要求。通常抹灰構造各層厚度宜為5~7mm,抹石灰砂漿和水泥混合砂漿時宜為7~9mm。當設計無要求時,抹灰層的平均總厚度不應大于下表的要求。
6
設置分格縫

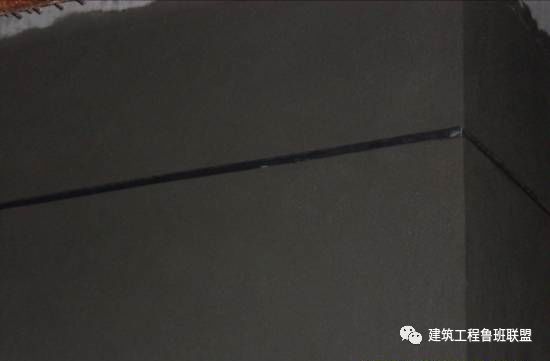

抹灰分格縫的設置應符合設計要求,寬度和深度應均勻,表面應光滑,棱角應整齊。
有排水要求的部位應做滴水線(槽)。滴水線(槽)應整齊順直,滴水線應內高外低,滴水槽的寬度和深度均不應小于10mm。
7
保護成品
各種砂漿抹灰層,在凝結前應防止快干、水沖、撞擊、振動和受凍,在凝結后應采取措施防止沾污和損壞。水泥砂漿抹灰層應在濕潤條件下養護,一般應在抹灰24h后進行養護。
二、材料技術要求
材料技術要求
1
水泥
抹灰用的水泥強度等級應不小于32.5MPa,水泥的凝結時間和安定性的的復驗應合格。不同品種、不同強度等級的水泥不得混用。
2
砂子
砂子宜選用中砂,砂子使用前應過篩(不大于5㎜的篩孔),不得含有雜質;特細砂不宜使用。
3
石灰膏
抹灰用的石灰膏的熟化期不應小于15d;石灰膏應細膩潔白,不得含有未熟化顆粒,已凍結風化的石灰膏不得使用。
4
彩色石粒

彩色石粒是由天然大理石破碎而成,具有多種顏色,多用作水磨石、水刷石、斬假石的骨料。
5
砂漿配合比

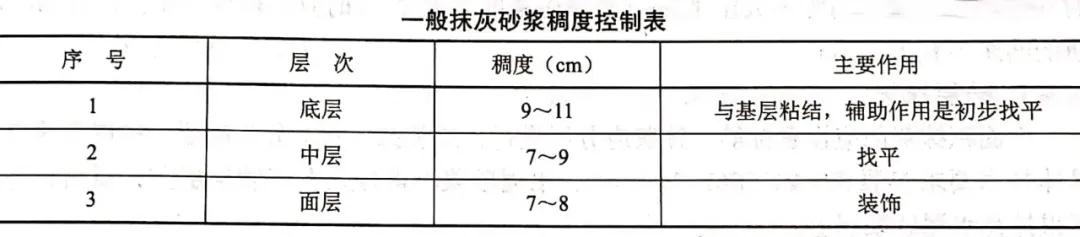

砂漿的配合比應符合設計要求,施工配合比符合抹灰施工的技術要求。其中,一般抹灰砂漿的稠度應符合下表要求。
三、施工環境要求
施工環境要求
1
主體結構經有關部門驗收合格后,方可進行抹灰工作。
2
檢查門窗框及需要埋設的配電管、接線盒、管道套管是否固定牢固,連接縫隙是否嵌塞密室,并事先將門窗框包好。
3
將混凝土構件等抹灰面進行處理,并刷素水泥漿一道,然后用1:2.5水泥砂漿分層補平壓實。
4
窗簾鉤、通風箅子、吊柜、吊扇等預埋件或螺栓的位置和標高應準確設置,并做好防腐、防銹工作。
5
混凝土及磚結構表面的砂塵、污垢和油漬等要清除干凈,對混凝土結構表面、磚墻表面應在抹灰前2d澆水濕潤。
6
屋面防水工作未完前進行抹灰,應采取防雨水措施。
7
室內抹灰的環境溫度,一般不低于5℃,否則應采取保證質量的有效措施。
8
抹灰前應熟悉圖紙,指定抹灰方案,做好抹灰的樣板間,經檢查達到合格標準后,方可大面積展開施工。
